锚杆静压桩施工要点(五)——封桩
加固知识分享
文章出处:
发表时间:2024-09-13
1、桩顶如未压到设计标高时,对于外露的头须经设计单位同意后方可切除。
2、切割桩头前应先用楔块把桩固定住,然后用凿子开出30~50mm深的沟槽,摘除桩头。严禁在悬臂情况下乱砍桩头。
3、当锚杆静压桩采用不施加预应力法封桩时,在桩端达到设计压力和设计深度后,即可使千斤顶卸载,拆除压桩架,焊接锚杆交叉钢筋,清除压桩孔内的积水、杂物及浮浆。并与桩帽梁一起,灌筑微膨胀早强混凝土,并予以浇密捣实。
4、当锚杆静压桩采用施加预应力法封桩时,应在千斤顶不卸载条件下,采用型钢托换支架,清理干净压桩孔后立即将桩与压桩孔锚固,当封桩混凝土达到设计强度后,方可卸载。
5、封桩加载采用反力架、千斤顶反压于桩顶盖板、封桩(加载)墩,使桩整体受荷分二次封桩,封桩力P=Ra;第一次封桩采用C45高强无收缩灌浆料浇筑,养护约3天后进行第二次封桩,第二次封桩高度约400mm,采用C45高强无收缩混凝土与筏板叠浇层一次性浇筑,浇水养护不少于7天,第二次封桩前检查第一次封桩混凝土表面是否有渗漏情况,若有先进行注浆止渗,第二次封桩前根据设计节点要求设置膨胀止水条。

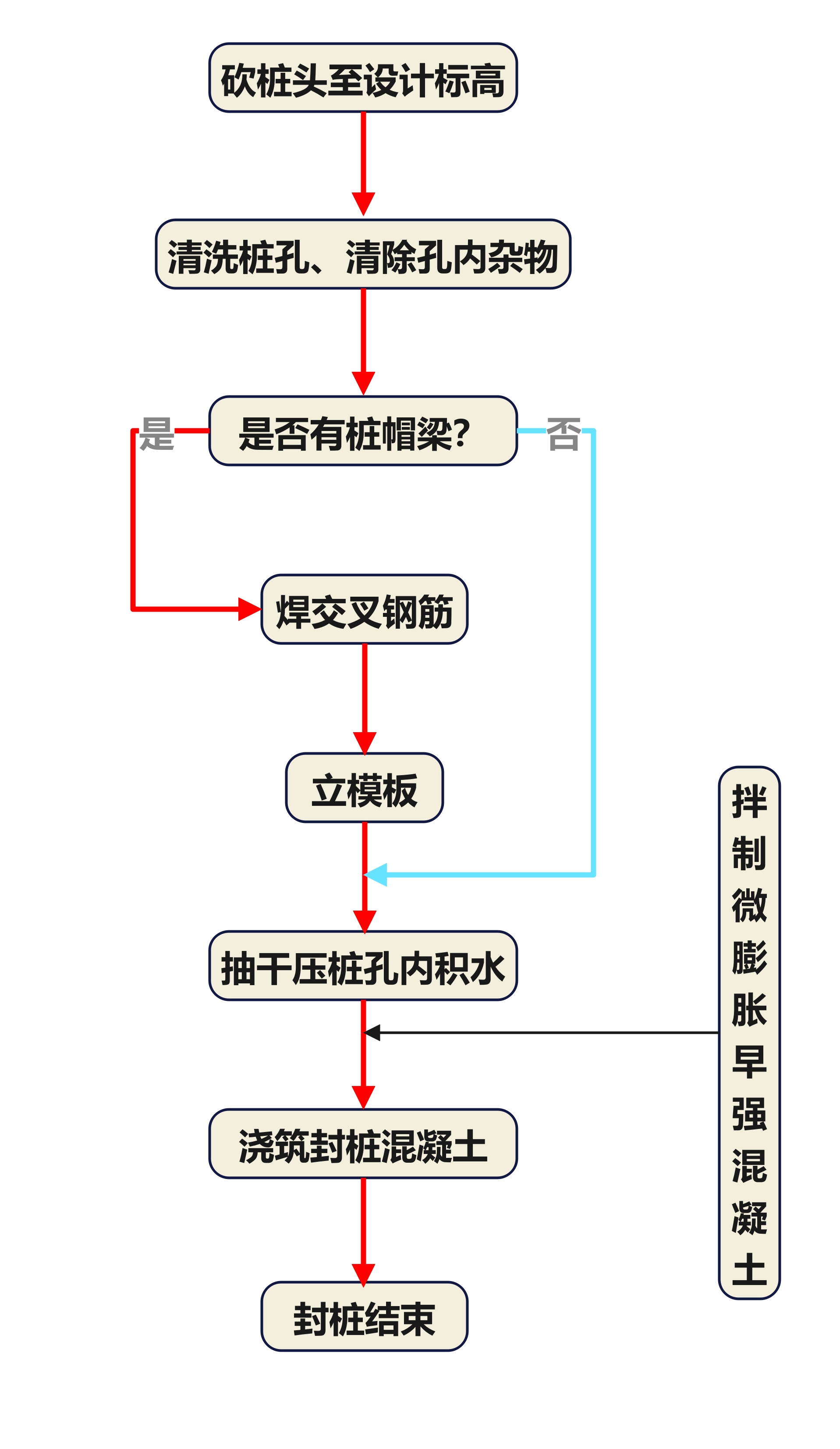

封桩流程图

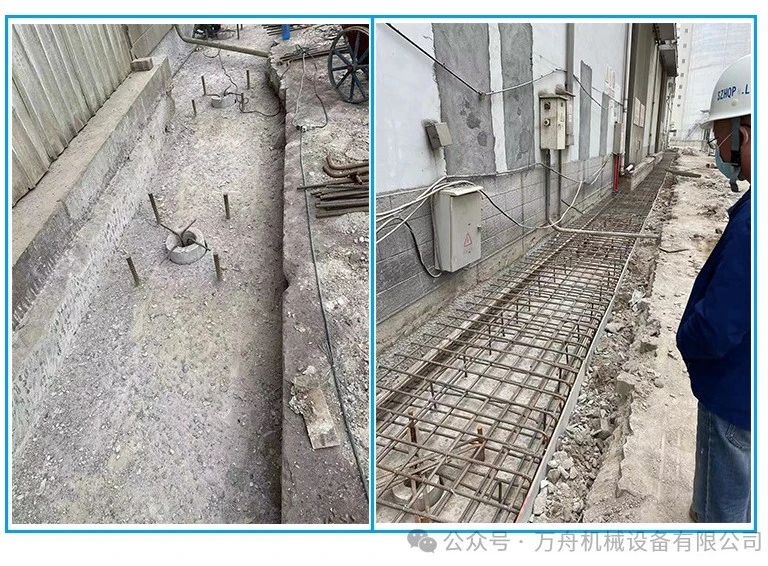

封桩案例图
