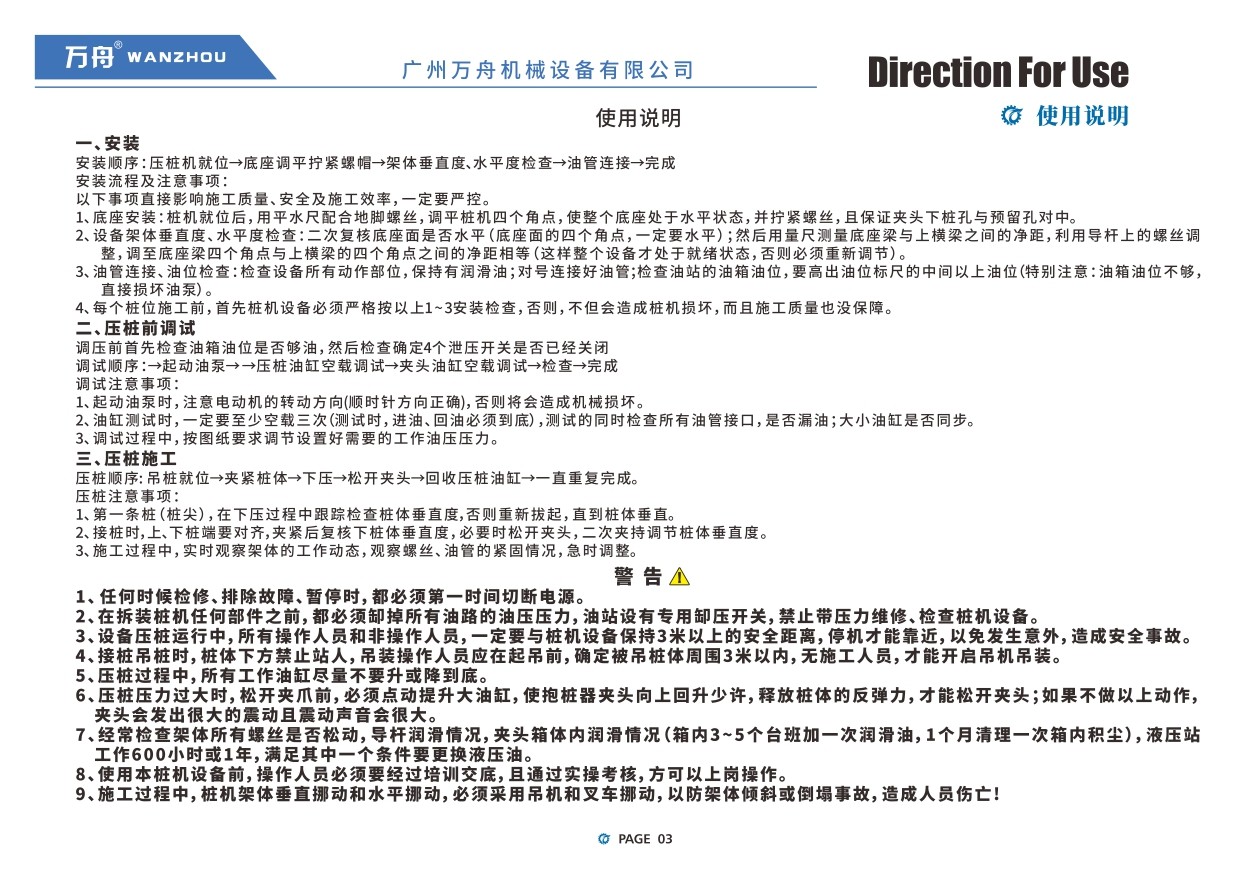

万舟锚杆静压桩机安装顺序与注意事项

安装顺序:压桩机就位→底座调平拧紧螺帽→架体垂直度、水平度检查→油管连接→完成

一、 安装流程及注意事项(直接影响施工质量、安全及施工效率,一定要严控)

1、底座安装:桩机就位后,用平水尺配合地脚螺丝,调平桩机四个角点,使整个底座处于水平状态,并拧紧螺丝,且保证夹头下桩孔与预留孔对中。

2、设备架体垂直度、水平度检查:二次复核底座面是否水平(底座面的四个角点,一定要水平);然后用量尺测量底座梁与上横梁之间的净距,利用导杆上的螺丝调整,调至底座梁四个角点与上横梁的四个角点之间的净距相等(这样整个设备才处于就绪状态,否则必须重新调节)

3、油管连接、油位检查:检查设备所有动作部位,保持有润滑油;四条油管对号连接;检查油站的油箱油位,要高出油位标尺的中间以上油位(特别注意:油箱油位不够,直接损坏油泵)

注意:每个桩位施工前,首先桩机设备必须严格按以上1~3安装检查,否则,不但会造成桩机损坏,而且施工质量也没保障。


二、压桩前调试(调压前首先检查油箱油位是否够油,然后检查确定4个泄压开关是否已经关闭)

调试顺序:起动油泵→→压桩油缸空载调试→夹头油缸空载调试→检查→完成

调试注意事项:

1、起动油泵时,注意电动机的转动方向(顺时针方向正确,如逆时针转动把接电时任意两条火线对调),否则将会造成机械损坏。

2、油缸测试时,一定要至少空载三次(测试时,进油、回油必须到底),测试的同时检查所有油管接口,是否漏油;大小油缸是否同步。

3、调试过程中,按要求调节设置好需要的工作油压压力。


三、压桩施工

压桩顺序:吊桩就位→夹紧桩体→下压→松开夹头→回收压桩油缸→一直重复完成。

压桩注意事项:

1、第一条桩(桩尖),在下压过程中跟踪检查桩体垂直度,否则重新拔起,直到桩体垂直。

2、接桩时,上、下桩端要对齐,夹紧后复核下桩体垂直度,必要时松开夹头,二次夹持调节桩体垂直度。

3、施工过程中,实时观察架体的工作动态,观察螺丝、油管的紧固情况,急时调整。


警  告

1、任何时候检修、排除故障、暂停时,都必须第一时间切断电源。

2、在拆装桩机任何部件之前,都必须缷掉所有油路的油压压力,油站设有专用缷压开关,禁止带压力维修、检查桩机设备。

3、设备压桩运行中,所有操作人员和非操作人员,一定要与桩机设备保持1.5米以上的安全距离,停机才能靠近,以免发生意外,造成安全事故。

4、接桩吊桩时,桩体下方禁止站人,吊装操作人员应在起吊前,确定被吊桩体周围2米以内,无施工人员,才能开启吊机吊装。

5、压桩过程中,所有工作油缸尽量不要升或降到底。

6、压桩压力过大时,松开夹爪前,必须点动提升大油缸,使抱桩器夹头向上回升少许,释放桩体的反弹力,才能松开夹头;如果不做以上动作,夹头会发出很大的震动且震动声音会很大。

7、经常检查架体所有螺丝是否松动,导杆润滑情况,夹头箱体内润滑情况(箱内3~5个台班加一次润滑油,1个月清理一次箱内积尘),液压站工作600小时或1年,满足其中一个条件要更换液压油。

8、使用本桩机设备前,操作人员必须要经过培训交底,且通过实操考核,方可以上岗操作。
