常州市地下室基础补桩
加固案例
文章出处:
发表时间:2024-10-12

一、工程概况

常州市某地下室基础补桩,位于常州市天宁区。总用地面积42868.6m',规划建设5幢33 层住宅、9 幢5层住宅、1层商业、小区变等建筑,整个场地有2层地下车库,规划总建筑面积约17.5万㎡。

此项目地属太湖水网平原区高亢平原,地形较为平坦,区域地质构造较稳定,未发现全新活动断裂,不具备导致场地滑移、大的变形和破坏性地质灾害的地质条件,属基本稳定场地,适宜建筑。

二、地质条件

本场地 43m 深度范围内揭示土层主要为第四纪全新世及中、晚更新世冲积相松散沉积物。场地自上而下可分为 17 个工程地质层,各土层分布情况详见“工程地质剖面图 ”。土层特征描 述如下:

①层:填土,黄灰色,松散、不均。场地上部以砼地坪、建筑垃圾为主,下部以粉质 黏土为主。此层土为新近堆积,工程性质较差。

②1 层 粉质黏土:灰色,可塑,摇震反应无,干强度和韧性中等。其静探锥尖阻力 qc 平均为 0.98MPa,属中等偏高压缩性土,工程性质一般~较差。

②2 层 淤泥质粉质黏土:灰色,软塑,摇震反应无,干强度和韧性中等。其静探锥尖 阻力 qc 平均为 0.67MPa,属高压缩性土,工程性质差。

②3 层 粉质黏土:灰色-灰黄色,可塑,摇震反应无,干强度和韧性中等。其静探锥 尖阻力 qc 平均为 1.16MPa,属中等压缩性土,工程性质一般。

以上为 Q4 地层, 以下为 Q3 地层。

③2 层:黏土,灰黄色、褐黄色,硬塑,夹青灰色高岭土,含黑色铁锰质结核。摇震 反应无,有光泽,干强度及韧性高。此层普遍分布,其静探锥头阻力 qc 平均为 2.58MPa, 属中等压缩性土,工程性质较好。

④层:粉土,灰黄色,很湿,中密,含少量云母,摇震反应迅速,无光泽,干强度及

韧性低。均有分布,其静探锥头阻力 qc 平均为 3.60MPa,属中等压缩性土,工程性质一般。

⑤1 层:粉砂,灰黄色,稍-中密,含少量云母,上部夹粉土。摇震反应迅速,无光泽, 干强度及韧性低。均有分布,其静探锥头阻力 qc 平均为 5.66MPa,属中等压缩性土,工程 性质一般。

⑤2 层:粉砂,灰黄色,中密-密实,含少量云母,摇震反应迅速,无光泽,干强度及 韧性低。均有分布,其静探锥头阻力 qc 平均为 13.92MPa,属中等偏低压缩性土,工程性 质较好。

⑥2 层:粉质黏土,灰黄色、青灰色,可塑。摇震反应无,稍有光泽,干强度及韧性 中等。分布稳定,其静探锥头阻力 qc 平均为 2.44MPa,属中等压缩性土,工程性质一般。

⑥3 层:黏土,褐黄色,硬塑,含黑色铁锰质结核。摇震反应无,有光泽,干强度及 韧性高。此层普遍分布,其静探锥头阻力 qc 平均为 3.88MPa,属中等偏低压缩性土,工程 性质较好。

⑥4 层:粉土夹粉质黏土,灰黄色,很湿,中密,粉质黏土为可塑状态。含少量云母, 摇震反应迅速,无光泽,干强度及韧性低。其静探锥头阻力 qc 平均为 4.86MPa,属中等压 缩性土,工程性质一般。

⑥5 层:粉质黏土,灰黄色、青灰色,可塑,局部夹粉土。摇震反应无,稍有光泽,

干强度及韧性中等。其静探锥头阻力 qc 平均为 5.92MPa,属中等压缩性土,工程性质一般。

⑦2 层:粉质黏土,灰黄色、青灰色,可塑。摇震反应无,稍有光泽,干强度及韧性 中等。其静探锥头阻力 qc 平均为 3.99MPa,属中等压缩性土,工程性质一般。

⑧2 层:粉砂,灰黄色,中密-密实,含少量云母,摇震反应迅速,无光泽,干强度及 韧性低。属中等压缩性土,工程性质较好。

以上为 Q3 地层, 以下为 Q2 地层。

⑨2 层:粉质黏土,青灰色,可塑,夹较多姜结石。摇震反应无,稍有光泽,干强度 中等,韧性中等。属中等偏高压缩性土,工程性质一般。

⑨3 层:黏土,灰黄色,硬塑。摇震反应无,稍有光泽,干强度及韧性高。属中等压 缩性土,工程性质较好。

⑨5 层:粉质黏土,灰黄色,可塑,夹姜结石。摇震反应无,有光泽,干强度及韧性 较高。属中等压缩性土,工程性质一般。


三、基础补桩设计方案

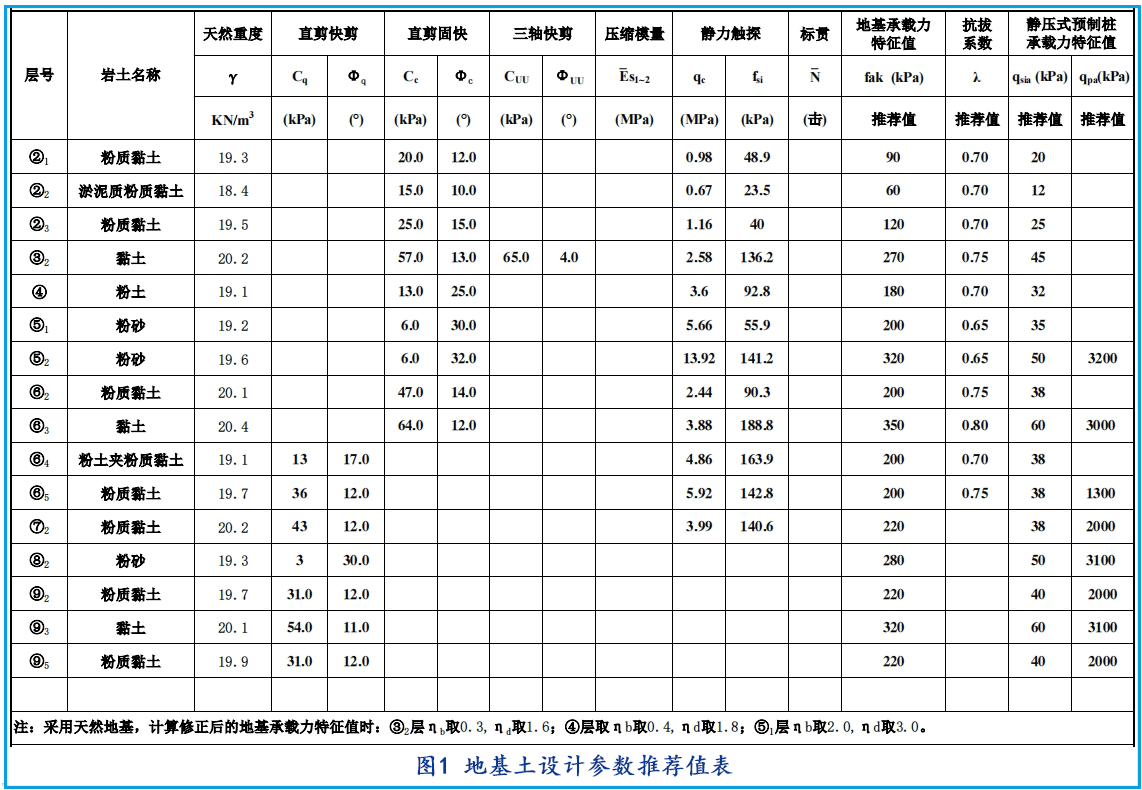

1、设计单位根据地下室结构的特点,最终确定锚杆静压抗拔钢管桩作为此次基础补强的方案,锚杆静压抗拔钢管桩φ273×8,共计236根,桩顶标高为-8.930,桩长12m,以压桩力1300KN作为终止压桩力。

2、锚杆静压抗拔钢管桩单节压桩长度可根据地下室净高及压桩架高度确定。

3、新加锚杆静压抗拔钢管桩的定位除注明外,其桩轴线在水平向或坚询均与柱辅线齐平;桩位应现核对,避免新加抗拔桩落在集水坑、降水井及后浇带范围内。

4、桩基的验收和检测应满足《建筑桩基技术规范》(JGJ 94-2008)第9章和《建筑基桩检测技术规范》(JGJ 106-2014)的要求

5、新加锚杆静压抗拔钢管桩施工时,可根据现场情况避让柱墩、后浇带,避让距离不宜大于500mnn,钢管桩的平面布置详见下图。

四、施工组织

本工程签工期紧迫,基础补桩工期仅15天。

施工前,我们做了充足的计划,安排3台150T和1台200T的抱压式锚杆静压桩机进场施工,配带2名安全管理人员,12名设备操作人员。

由于此项目地属太湖水网平原区高亢平原,地下水极其丰富,地下室环境潮湿,施工难度增加,主要体现在以下几点:

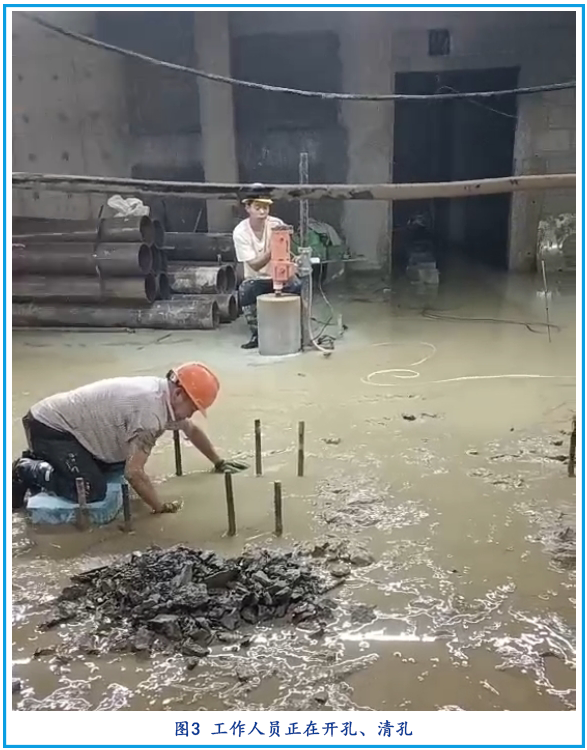

①开孔、植筋难度增加。由于现场地下水丰富,每个孔位开完后,都需要花费大量的时间去清孔,开孔难度大,导致压桩的作业量受到影响,总体施工进展慢。为了加快工期,甲方通过增加开孔人员,也按期完成开孔、植筋任务。

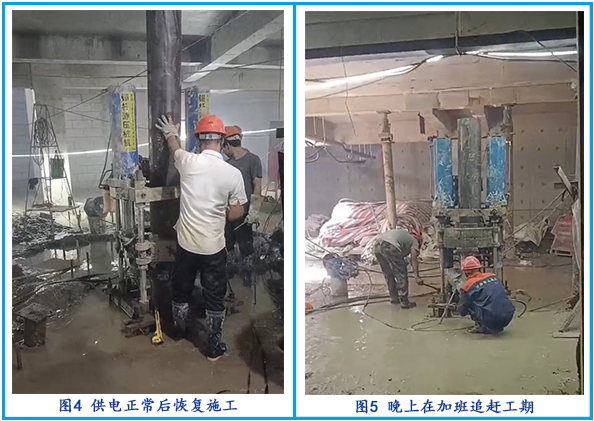

②供电异常。地下室环境潮湿,电力经常出现异常短路,导致机械使用无法使用,施工作业量下降。为了解决此问题,我方通过增加安全管理人员,每天进行定期的电力检查,保证工作人员的安全和机械的正常使用。

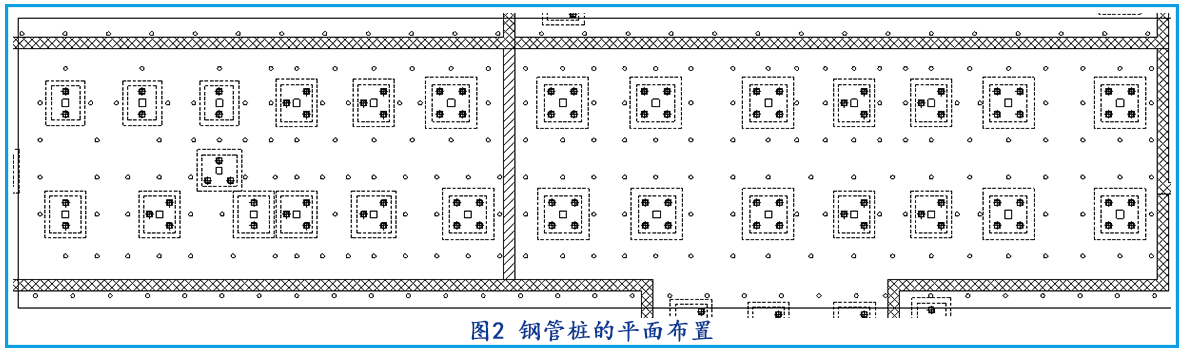

本项目工期紧、任务重,但我司凭借精湛技术及现场工作人员加班加点,以及各方面的协调配合,按期完成了压桩任务。在工作收尾的最后一天,委托方对我司此次工作,给以高度评价和表扬,同时表示非常期待与我司下次合作。
