一、引言
管桩施工一般在地面完成,当基坑开挖后,如发现前期已施工的管桩出现断桩,需要进行补桩处理时,难度很大。有的时候是因为基坑下地基土软弱,无法采用大型设备,有时是因为受内支撑净空的影响,无法施工,因此如果基坑开挖后发现断桩,对项目结构设计单位、施工单位、建设单位来说,都是一个难以解决的问题。
二、补桩新方法
我司经过多年实践和技术打磨,研发出了深基坑工程中管桩断桩补桩新方法,很好解决了深基坑工程管桩断桩的补桩难题。
三、补桩工艺设计及施工流程
1、根据已完成桩及缺陷桩的平面分布位置、单桩承载力,确定需要补桩的位置、桩型、单桩承载力;
2、根据已完成桩的抗拔承载力及分布情况,复核原筏板基础的厚度及配筋是否满足压桩要求;

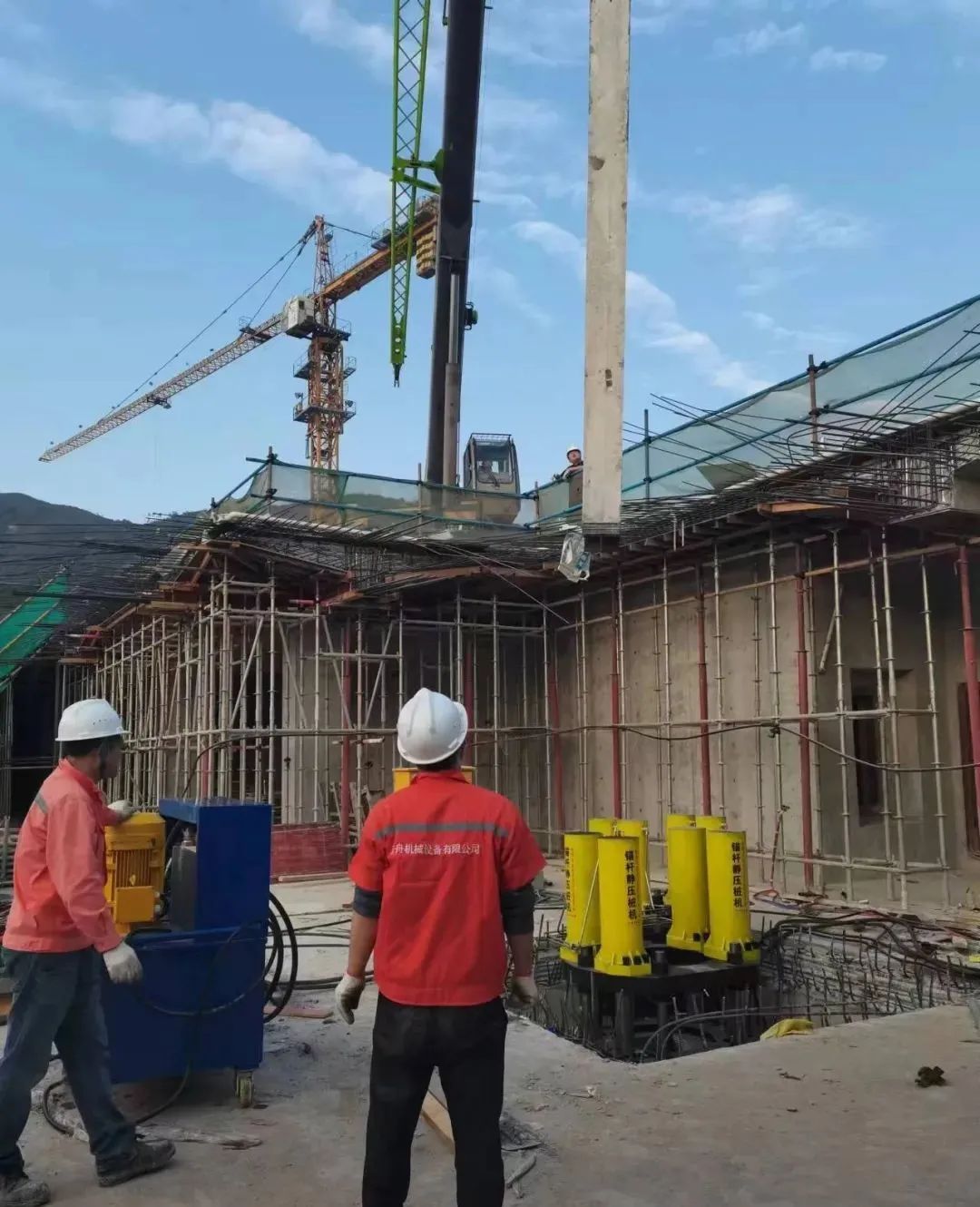

3、结合筏板厚度、已完成桩的抗拔力、锚杆静压桩所需反力等条件,加固施工单位复核验算筏板是否需要加厚、局部是否需要加强配筋。如果不需要加强,按常规方式进行压桩。如需要加强,加固施工单位根据最大压桩力及桩的平面布置,优化压桩顺序,可以采用多桩循环压桩法进行压桩,解决自重不足问题。
四、实施案例
案例一
广东某项目两层地下室,基坑开挖深度8m,基础采用500mmAB型管桩基础,采用静压施工工艺。场地地质条件为填土(2m~3m)、淤泥及淤泥质土(5m~16m)、粉质黏土、全风化砂岩、强风化砂岩。基坑采用桩锚支护结构,底位于淤泥淤泥质土层。基坑开挖时,由于基坑底位于淤泥大型设备行走,导致管桩倾斜,大规模断桩,需要进行补强处理。
由于坑底是软土,静压桩设备对地基承载力要求高,无法实施,锤击桩周边环境不允许。设计单位计划采用灌注桩进行补桩处理,但灌注桩工期很长,且补桩费用很高。建设单位经咨询,我单位提出采用先施工筏板,利用已经完成的管桩的抗拔力作为反力,解决了补桩的难题,选用400×400实心方桩,单桩承载力特征值为1200kN,最终圆满完成了补桩任务。与灌注桩相比,补桩的费用节约了60%,工期少了2个月。经检测,所有桩均满足要求。
案例二
广东某项目三层地下室,基坑开挖深度7m,基础采用500mmAB型管桩基础,采用静压施工工艺。场地地质条件为填土(2m~3m)、可塑粉质黏土(4m~6m)、淤泥质土(3m~8m)、粉细砂(3m~5m)、可塑粉质黏土(4m~6m)、全风化泥质粉砂砂岩、强风化砂岩。基坑采用桩+内支撑支护结构,底位于淤泥淤泥质土层、粉质黏土层中。基坑开挖后发现存在9条管桩存在缺陷,需要进行补强处理。
由于内支撑限制,基坑底到支撑的梁底净高只有5m,无法采用大型设备。设计单位计划采用钻孔灌注桩进行补桩处理,但灌注桩工期很长,且补桩费用很高。
建设单位经咨询,我单位提出采用先施工筏板,利用已经完成的管桩的抗拔力作为反力,解决了补桩的难题,选用400×400实心方桩,单桩承载力特征值为1500kN,最终圆满完成了补桩任务。与灌注桩相比,补桩的费用节约了70%,工期少了1个月。经检测,所有桩均满足要求。
