顶压式锚杆静压桩与抱压式锚杆静压桩对比
加固知识分享
文章出处:
发表时间:2024-09-13

一、传统顶压式锚杆静压桩

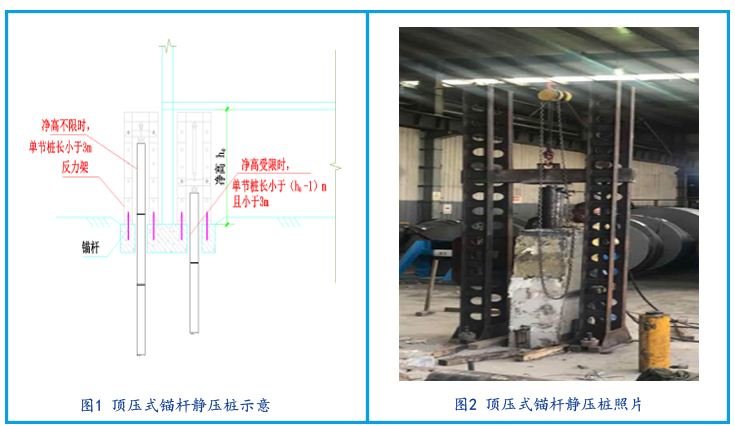

顶压式锚杆静压桩(如图1、图2所示)是利用预埋锚杆固定反力架,桩就位后在桩顶部和反力梁之间架设千斤顶,借助建筑物自重将桩分段压入既定土层中。该方法是在顶部施加压力,施工的单节受设备高度限制,最大桩长一般不超过2.5m,且在顶部施压垂直度较难保证。

顶压式锚杆静压桩 - 副本.png

二、新型抱压式锚杆静压桩机

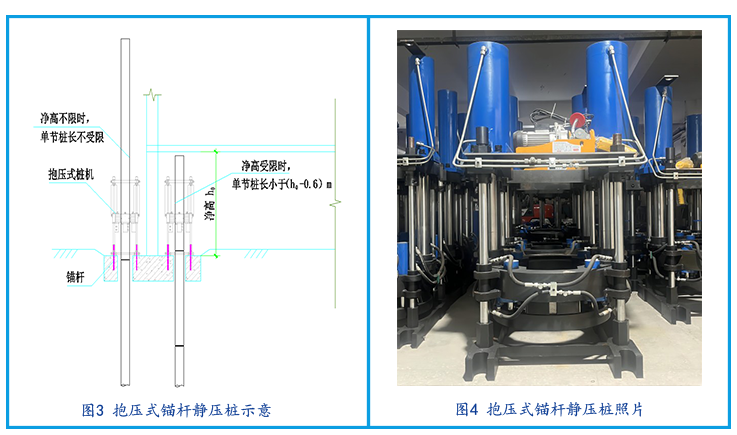

抱压式锚杆静压桩(如图3、图4所示)也是利用预埋锚杆固定桩身机架,通过抱夹器夹紧桩身,压桩时千斤顶对抱夹器施压将桩压入土中,当抱夹器到达行程底部时,松开抱夹器往上运行到达行程顶部,然后再将抱夹器夹紧桩身千斤顶施压,如此多次循环反复,将桩压入既定土层中。该方法是在桩身侧面通过抱夹器施加压桩力,施工的单节最大桩长不受设备高度限制,且施工的垂直度容易保证。

抱压式锚杆静压桩示意 - 副本.png

三、传统顶压式锚杆静压桩与新型抱压式锚杆静压桩性能对比一览表

四、结论

结合具体参数分析,抱压式锚杆静压桩的桩长仅受净空影响,当净空较大时,单节桩长可达12m以上,可大幅减少接头数量,可以大幅降低材料费和施工费,同时提高桩身质量可靠度。最大压桩力两者差别不大,但顶压式锚杆静压桩最大压桩力超过1000kN时,所耗费的人工成本极大增加。抱压式锚杆静压桩垂直度可以通过设备调平严格控制,接口较少,压桩力大,能穿透较坚硬地层,适用范围更广,可以送桩,如遇特殊情况,还可以将已施工的桩拔出来。抱压式锚杆静压桩大幅降低施工作业的施工人数,远距离超控设备,大幅降低了安全事故发生概率,可以大大提高工作效率低故障率可以大幅提高工作效率,创造效益,高安全性能可以减少现场事故发生的概率,自动化和机械化可以极大降低作业工人的劳动强度。

顶压式锚杆静压桩从质量、安全、和工作效率等角度来看,已经不适合市场要求。抱压式锚杆静压桩才是时代的新宠儿。
